| - Сбор информации о конструктивном решении помещения (толщина стен/пола, материал из которого сделаны стены/пол, строительная гидроизоляция стены/пола и т.д.)
- Подготовка к гидроизоляции поверхности: промывка трещин, удаление с поверхности пыли и мусора.

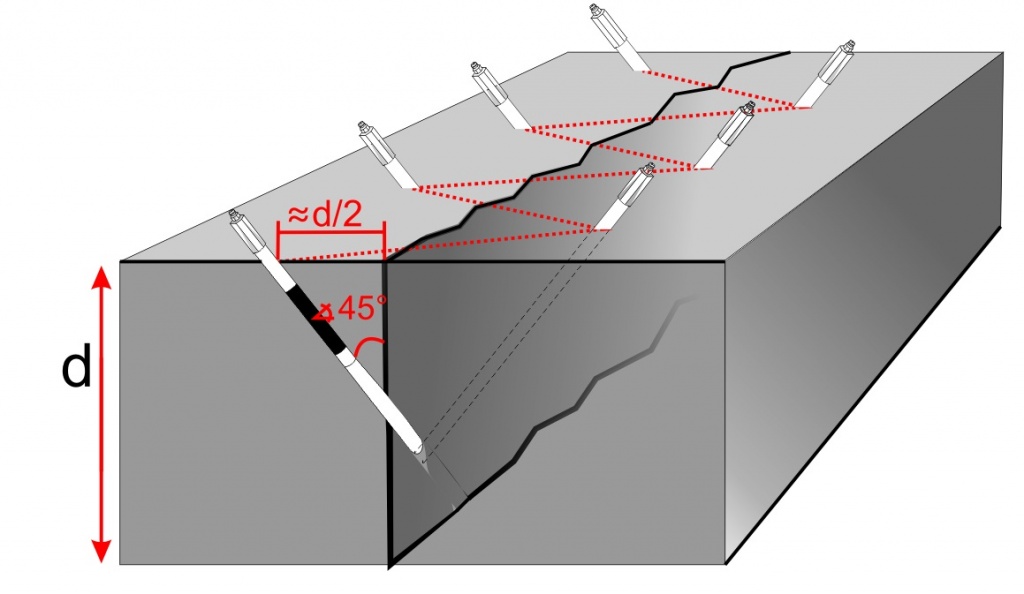

- Определение шага между инъекционными скважинами. Расстояние между каналами может варьироваться от 15 до 50 см.
- Бурение инъекционных скважин длиной от ½ до 2/3 толщины конструкции под углом 45о. Расстояние от каналов до трещины должно составлять примерно половину толщины стены.
- Зачистка и при необходимости промывка канала водой.
- Установка пакеров внутри канала примерно на 2/3 длины пакера с помощью гаечного ключа. Перед началом работ при необходимости промыть трещину, чтобы удалить пыль, увлажнить трещину для активации полимеризации и улучшения степени проникновения смолы в поры конструкции. Промывка происходит с низшей точки (для вертикальной трещины) или же с самой узкой части (для горизонтальной трещины). При переходе к следующему пакеру вода должна выйти из трещины, если это не происходит, то канал несквозной, следует удалить пакер и заполнить канал цементным составом.
- Заполнение насоса подготовленным материалом. Необходимо защитить ведро с материалом от контакта с водой!
- Начало инъектирования с низшего пакера для вертикального направления или с узкого конца для горизонтального). Начало инъектирование начинается с наименьшего давления, которое следует медленно увеличивать, пока не установится стабильное истечение избытка смолы из трещины.
- По завершении инъектирования пакеры удаляются механически, углубления заделываются ремонтным составом, избыток смолы на стене удаляются любым подходящим инструментом.
- Очистка оборудования с помощью состава WetisolClean.
|
